Le jalonnement des ordres

Une fois que les ordres suggérés ont été créés par la procédure de calcul des besoins ou que des ordres fermes ont été créés soit manuellement ordre par ordre, soit par la fonction de transformation automatique, on doit calculer leurs marges pour vérifier si l'ordre est réalisable dans le délai pris en compte par la procédure de calcul des besoins ainsi que les charges engendrées sur chacun des postes de charge pour vérifier si elle est compatible avec la capacité.

La fonction de jalonnement des ordres est appelée par l'option Jalonnement et Calcul des charges du menu Planification.

Le système commence par créer le fichier des charges entre le premier jour de la semaine de la date courante et le dernier jour de la semaine de la date fournie, pour chacun des postes de charge en tenant compte de leur calendrier de rattachement et de leurs coefficients de capacité et de rendement.

Ainsi, si l'on a modifié un calendrier ou les caractéristiques des postes de charge, il faut relancer un jalonnement complet.

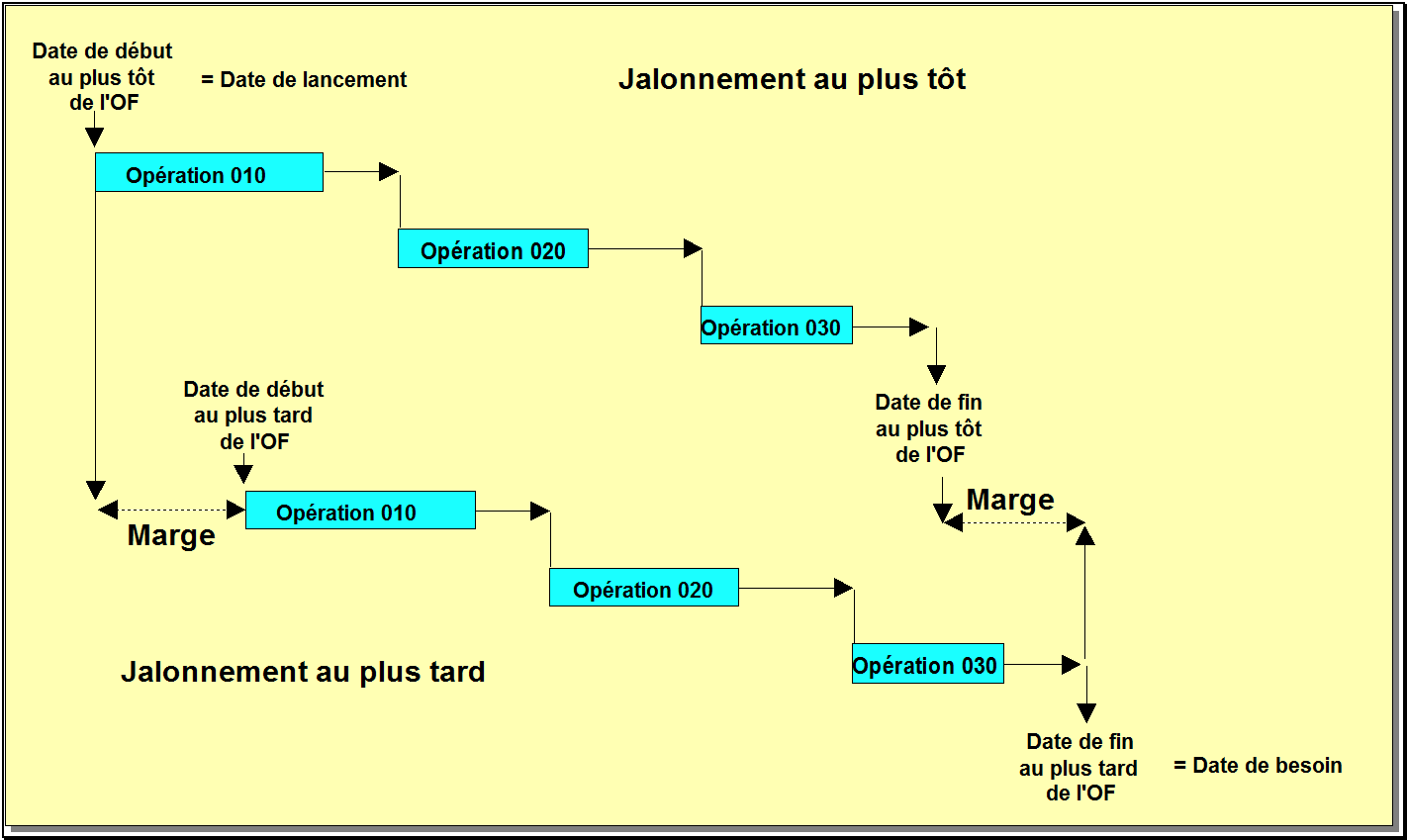

Le système effectue deux jalonnements, l'un au plus tôt, l'autre au plus tard. Le jalonnement tient compte du temps de réglage de la machine, du temps opératoire et du temps de transfert à l'opération suivante.

Le jalonnement au plus tôt part de la date de lancement et place les opérations successives sur leurs postes de charge. Le jalonnement au plus tard part de la date de besoin.

Le jalonnement fait apparaître ainsi des marges (différence entre la date de fin au plus tard et la date de fin au plus tôt).

On peut examiner les marges de tous les ordres par la fonction Marges des OF suggérés du menu Planification.

Pour les ordres qui ont des marges négatives, il faut modifier soit la date de lancement soit la date de besoin (page Gestion des ordres suggérés).

Après avoir modifié ces dates, il faut effectuer un nouveau jalonnement.
